Stand 09.08.2024:
Inzwischen wurden die Pflanzgefäße mit Sitzgelegenheit in der Jakob-Kessenring-Straße aufgestellt. Im gesamten Verlauf des verkehrsberuhigten Bereiches wurden insgesamt zwei ovale und vier eckige Gefäße platziert, nachdem diese von unserer Stadtgärtnerei mit Sommerflor bepflanzt wurden. Die Sitzgelegenheiten werden bereits gerne von Spaziergängern und Besuchern für eine kleine Verschnaufpause genutzt.
Hier die Ausführungen in ovaler als auch eckiger Variante (Fotos: Tiefbau, Stadt Überlingen)
Stand 27.05.2024
Am 08. April 2024 wurde in der ABTV-Sitzung über die Pflanzbeete mit Sitzgelegenheit für die Jakob-Kessenring-Straße abgestimmt. Diese wurden zwischenzeitlich bestellt, die Lieferung wird Mitte/Ende Juli 2024 erwartet. Sobald diese eingetroffen sind, werden die Sitzmöbel aufgestellt und bepflanzt. Wir bitten bis dahin noch um etwas Geduld. Es werden insgesamt sechs Sitzgelegenheiten angeschafft. Zwei davon in ovaler Form, vier weitere in viereckiger Form.
Stand 02.04.2024
Die Hauptbauarbeiten in der Kloster- und Jakob-Kessenringstraße konnten noch vor Ostern abgeschlossen werden. Im Anschluss erfolgen noch Restarbeiten sowie die Räumung der Baustelleneinrichtung.

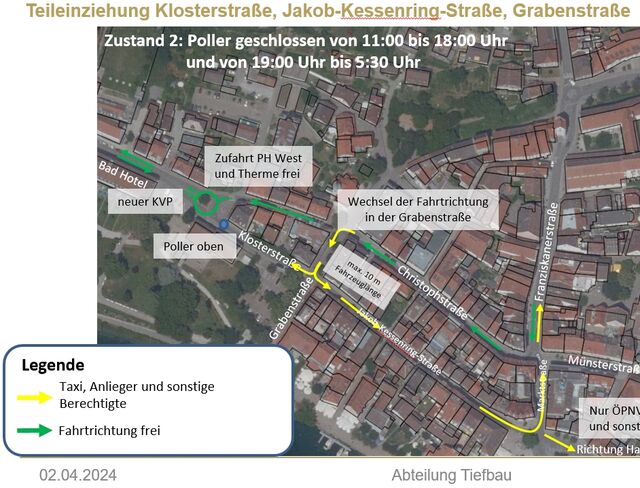

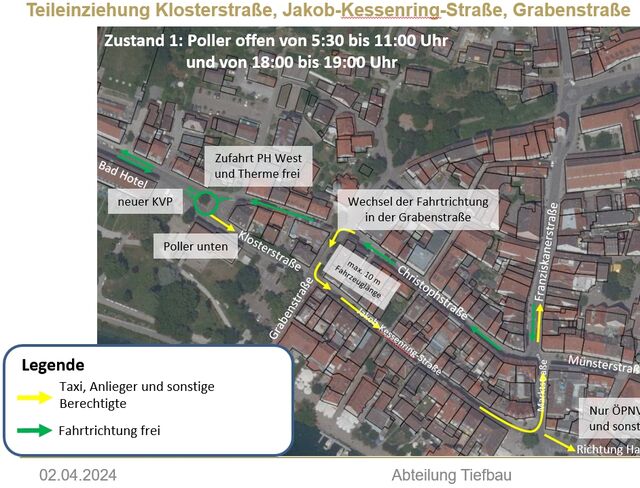

Die Zufahrt ist für Anlieger wieder frei gegeben. Die Poller-Öffnungszeiten sind von 5:30 Uhr bis 11:00 Uhr und von 18:00 Uhr bis 19:00 Uhr.
Herzlichen Dank an die Anlieger und die betroffenen Geschäftsleute für die Geduld und das Verständnis, das sie den ausführenden Firmen und der Verwaltung entgegengebracht haben. Nun wünschen wir, dass der umgestaltete Bereich belebt wird, zur Kommunikation untereinander einlädt und die Geschäfte florieren.
Pflanzbeete mit Sitzgelegenheit sollen im Ausschuss für Bau- Technik und Verkehr am 08. April 2024 vorgestellt werden. Die Bestellung erfolgt dann umgehend. Leider sind die Lieferzeiten mit mehreren Wochen angegeben.
Stand 31.10.2023
Aufgrund von unvorhersehbar auftretenden Problemen bei der Verlegung der Versorgungsleitungen sowie dem teilweisen Auffinden von archäologischen Funden verzögert sich die Fertigstellung der Baumaßnahme voraussichtlich um einen Monat (ca. Mitte März 2024).
Wir bitten um Ihr Verständnis.
Hier finden Sie den aktuellen Bauzeitenplan.
Stand 10.10.2023
Der Müllsammelplatz in der Christophstraße / Zeughausgasse wird auf die Seite Christophstraße /Turmgasse verlegt.
Hier finden Sie einen Übersichtsplan.
Stand 30.08.2023
Aus bautechnischen Gründen müssen der 3. und der 4. Bauabschnitt zusammengelegt und daher von Mitte September auf bereits Anfang September vorverlegt werden. Somit können in einem Zug die Hauptleitungen von Gas und Wasser ausgetauscht und die Hausanschlüsse erneuert werden.
Wir erhoffen uns hierdurch eine Zeitersparnis der Gesamtbauzeit wodurch auch die Dauer der Belastung der Anwohner verkürzt werden soll.
Stand 07.08.2023
Der Hausmüll muss – hierauf wurde bereits in der Anwohnerinformationsveranstaltung hingewiesen - durch die Anwohner selbst zu den jeweiligen Müllsammelplätzen gebracht werden. Diese befinden sich am Fischerbrunnen, an der Ecke Christophstraße/Grabenstraße, an der Ecke Christophstraße/Zeughausgasse sowie an der Ecke Landungsplatz/Jakob-Kessenring-Straße.
Eine Information bzgl. der Müllsammelplätze finden Sie in dieser Präsentation ab Seite 7 (hier), ein Übersichtsplan ist hier hinterlegt.
Lediglich in den Bereichen in denen aktuell gearbeitet wird und die Straße aufgerissen ist, wird der Müll durch die Baufirma an die jeweiligen Müllsammelplätze gebracht. Hierfür sollten die Anwohner die Müllbehälter bzw. die Gelben Säcke am Vortag bis 16 Uhr vor das Haus stellen. Bitte darauf achten, dass die Mülltonnen mit dem jeweiligen Namen beschriftet sind.
Sofern der Müllabholungstag auf einen Montag fällt, muss allerdings auch hier der Müll durch die Anwohner selbst zu den Müllsammelstellen gebracht werden.
Stand 20.07.2023
Am 12. Juni 2023 hatten die Umbauarbeiten in der Jakob-Kessenring-Straße begonnen. Die Durchfahrt durch die Stadt war seither eingeschränkt und lediglich für Anlieger möglich.
Trotz zusätzlich erforderlicher Arbeiten konnte der 1. Bauabschnitt termingerecht abgeschlossen werden. Die Durchfahrt von der Christophstraße Richtung Westen ist nun wieder möglich und der neu eingerichtete Kreisverkehrsplatz kann befahren werden.
Ab dem 25. Juli 2023 werden die Baumaßnahmen mit dem 2. Bauabschnitt (Umgestaltung der Klosterstraße sowie der Grabenstraße) fortgesetzt. Die Durchfahrt von der Christophstraße in die Jakob-Kessenring-Straße ist ab diesem Zeitpunkt nicht mehr möglich. Für Anwohner und Anlieger der Jakob-Kessenring-Straße und der Hafenstraße besteht die Möglichkeit der Zufahrt über eine Umleitung von der Franziskaner Straße kommend über die Marktstraße (entgegen der bisherigen Fahrtrichtung).
Der Abschluss des zweiten Bauabschnitts ist für Anfang Oktober 2023 vorgesehen. Eine Übersicht des Bauzeitenplanes finden Sie hier,
Die Übersicht der einzelnen Bauabschnitte sind hier hinterlegt.
Bürgerinformation
Am 28. März 2023 fand eine Bürgerinformationsveranstaltung bzgl. der Umgestaltung der Jakob-Kessenring- und Klosterstraße statt. Die dort vorgestellte Präsentation finden Sie hier.
